Rénovation maison : l’ordre des travaux qui évite les reprises coûteuses
Une rénovation maison mal séquencée fait perdre du temps et du budget. On repeint avant de traiter l’humidité, on remplace le chauffage avant d’isoler ou l’on aménage les combles…
Devis gratuit · Rénovation intérieure
Comparez plusieurs devis pour votre projet
Décrivez vos travaux en deux minutes : des professionnels de votre secteur vous recontactent. Sans engagement.
Demander mon devis gratuitGratuitSans engagement2 minutes
Un autre type de travaux ?
Une rénovation maison mal séquencée fait perdre du temps et du budget. On repeint avant de traiter l’humidité, on remplace le chauffage avant d’isoler ou l’on aménage les combles sans vérifier la toiture. Le bon point de départ n’est pas la pièce la plus visible, mais l’état du bâti et l’usage prévu de la maison.

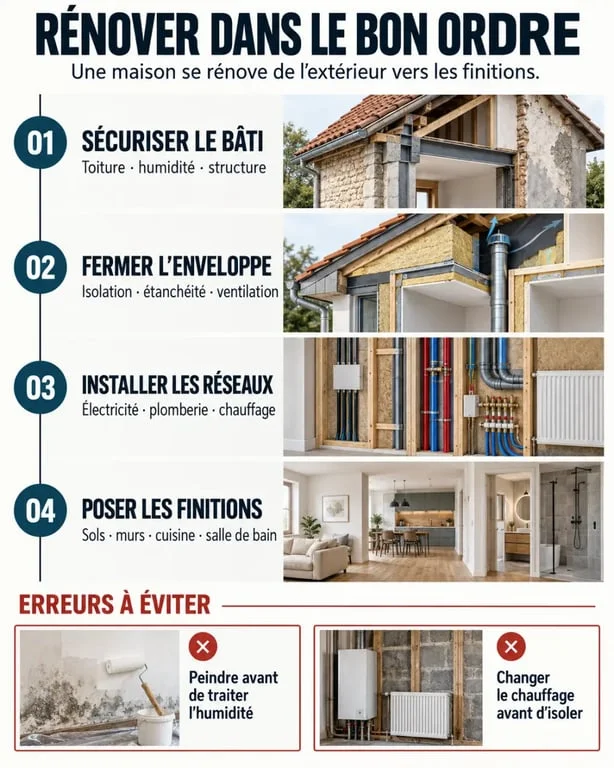

Commencer par ce qui protège la maison
Avant la cuisine, les sols ou la salle de bain, contrôlez les éléments qui conditionnent la durabilité du logement : toiture, évacuation des eaux, murs, planchers, fissures, humidité, installation électrique et ventilation. Une infiltration ou une ventilation défaillante peut détériorer rapidement des finitions neuves.

| Constat | Travaux à prioriser | Pourquoi |
|---|---|---|
| Taches, odeur de moisi ou condensation | Recherche de la cause, traitement de l’humidité et ventilation | Un mur doit être sain avant d’être isolé ou peint. |
| Toiture vieillissante ou fuite | Réparation de la couverture, zinguerie et étanchéité | L’eau peut endommager l’isolant, les plafonds et la structure. |
| Maison froide et coûteuse à chauffer | Diagnostic thermique, isolation et ventilation | Le chauffage ne corrige pas les déperditions du bâti. |
| Tableau électrique ancien ou circuits incertains | Contrôle et mise en sécurité par un professionnel | Les finitions ne doivent pas masquer un risque électrique. |
Rénovation énergétique : isoler, ventiler, puis chauffer
La rénovation énergétique vise à limiter les pertes de chaleur, à améliorer le confort et à réduire les consommations. Elle peut concerner la toiture et les combles, les murs, les planchers bas, les fenêtres, le chauffage et la ventilation. Chaque maison impose toutefois son propre diagnostic. Une solution adaptée à un pavillon récent peut être inadaptée à une bâtisse ancienne.
Ne pas remplacer le chauffage avant d’avoir réduit les besoins
Le réflexe consiste souvent à changer la chaudière ou à installer un appareil plus puissant. C’est rarement la première décision à prendre. Si l’air chaud s’échappe par les combles, les murs ou des menuiseries défaillantes, le nouvel équipement devra compenser ces pertes.
L’isolation et l’étanchéité à l’air doivent aussi être pensées avec la ventilation. Un logement plus étanche a besoin d’un renouvellement d’air maîtrisé pour évacuer l’humidité et les polluants.
Le point décisif est la circulation de la chaleur, de l’air et de l’eau. Ces flux ne suivent pas le découpage des pièces. Une salle de bain rénovée peut condenser si l’extraction est insuffisante. Un salon peut rester froid à cause d’un plancher bas. Une chambre sous toiture peut surchauffer si l’isolant et la protection solaire n’ont pas été traités ensemble. Cette lecture globale évite de multiplier les corrections locales sans traiter la cause.
Aides : vérifier avant toute signature
Certains travaux de performance énergétique peuvent ouvrir droit à des aides sous conditions. Les règles dépendent notamment du logement, des revenus, des travaux et de l’entreprise retenue. Avant de signer un devis ou de verser un acompte, vérifiez votre situation auprès de France Rénov’. Pour les dispositifs qui l’exigent, le recours à une entreprise titulaire de la qualification RGE est indispensable.
Moderniser l’intérieur sans créer de désordres
Une rénovation intérieure améliore l’usage quotidien : redistribution des pièces, peinture, revêtements de sol, cuisine, salle de bain ou aménagement des combles en bureau, chambre ou suite parentale. Elle doit suivre les interventions lourdes pour éviter de déposer des finitions neuves.
- Après le retrait d’un papier peint, assainissez, rebouchez et lissez le mur avant la mise en peinture.
- Dans une salle de bain, prévoyez les réseaux d’eau, l’électricité et la ventilation avant la pose des revêtements.
- Pour les combles, vérifiez d’abord la charpente, la couverture, l’isolation, l’accès et la hauteur disponible.
- Lors d’un changement de sol, anticipez les niveaux finis, les portes, les plinthes et les raccords entre pièces.
Si la rénovation touche aux réseaux, coordonnez les lots dans cet ordre : dépose, structure et reprises, plomberie, électricité et ventilation, isolation et cloisons, puis sols, murs et équipements. Ce planning réduit les reprises et permet de contrôler les éléments qui seront ensuite invisibles.
Maison ancienne : rénover ou restaurer ?
Rénover consiste à adapter la maison aux usages actuels. Restaurer cherche à conserver ou à retrouver son authenticité historique. Dans un bien de caractère, remplacer sans examen des boiseries, moulures, menuiseries ou sols anciens peut faire disparaître des éléments qui participent à sa valeur patrimoniale.
Avant toute transformation, documentez l’existant : photographies, matériaux, traces d’anciennes dispositions et état des ouvrages. La réutilisation de matériaux d’origine ou la réparation minutieuse d’un élément existant peut être plus cohérente qu’un remplacement standard.
En secteur protégé ou lorsque les travaux modifient l’aspect extérieur, consultez la mairie et son service urbanisme avant l’engagement du chantier. Cette vérification intervient avant les commandes et les travaux, pas après la dépose des éléments existants.
Préparer le budget, les devis et le chantier
Un diagnostic complet permet de classer les travaux entre urgences, améliorations nécessaires et finitions différables. Demandez des devis détaillés et comparables poste par poste : fourniture, main-d’œuvre, dépose, évacuation des gravats, protections, éventuel échafaudage, délais et conditions de paiement.
Le prix global ne suffit pas pour comparer deux offres. Un poste absent, comme la dépose, l’évacuation ou la protection des surfaces, peut modifier fortement le montant final. Les prestations, les délais et les modalités de paiement doivent être écrits avant le début du chantier.
- Définir les usages et les problèmes à résoudre.
- Faire diagnostiquer les désordres techniques avant les choix décoratifs.
- Hiérarchiser les travaux : sécurité et eau, enveloppe du bâtiment, réseaux, puis finitions.
- Vérifier les autorisations et les aides avant la signature.
- Choisir des entreprises assurées et formaliser les prestations par écrit.
FAQ
Par où commencer une rénovation maison si je veux éviter de refaire des travaux ?
Commencez par les éléments qui protègent le bâti : toiture, évacuation des eaux, humidité, fissures, planchers et contrôle de l’installation électrique et de la ventilation. Une fois ces points traités, seulement ensuite, vous pouvez réaliser l’isolation et les finitions. Cela limite les reprises dues à des désordres invisibles au départ.
Comment traiter l’humidité avant d’isoler ou de peindre ?
Repérez d’abord la cause (infiltration, condensation, ventilation insuffisante) plutôt que de masquer le problème. Traitez ensuite l’assèchement et la ventilation, puis seulement après, isolez et finissez. Isoler un mur humide peut dégrader rapidement l’ensemble des couches.
Est-il obligatoire d’améliorer l’isolation avant de changer le chauffage ?
Dans la plupart des cas, oui : le chauffage ne doit pas compenser des pertes dues à des combles mal isolés, des menuiseries peu étanches ou des murs froids. Faites réaliser un diagnostic des déperditions, puis dimensionnez l’équipement après les travaux d’enveloppe. Ainsi, vous évitez un appareil surdimensionné et des factures persistantes.
Quels travaux réduisent vraiment les factures énergétiques ?
Les principaux leviers sont l’isolation (toiture, murs, planchers bas), une étanchéité à l’air maîtrisée et une ventilation adaptée, puis un chauffage correctement dimensionné. Le résultat dépend de l’état initial et du couple “isolation + ventilation”. Un projet efficace traite l’ensemble des flux de chaleur, d’air et d’eau.
Quelles précautions prendre pour les aides à la rénovation énergétique ?
Vérifiez vos droits avant de signer le devis ou de verser un acompte, car les règles varient selon le logement, les revenus et les travaux. Pour certains dispositifs, le recours à une entreprise RGE est indispensable. Consultez France Rénov’ pour confirmer le cadre applicable à votre situation.
Comment comparer deux devis de rénovation sans mauvaises surprises sur le prix final ?
Comparez poste par poste des devis réellement équivalents : dépose, évacuation des gravats, protections, protections des surfaces, main-d’œuvre, délais et modalités de paiement. Le “prix global” peut être trompeur si certains postes manquent ou sont sous-estimés. Exigez des prestations écrites et commencez le chantier uniquement sur une offre complète.
Votre projet : rénovation intérieure
Ne vous fiez ni aux moyennes ni aux promesses : le seul chiffre qui vaut est celui établi pour votre logement. Comparez plusieurs devis, gratuitement et sans engagement.
À lire ensuite
Architecte rénovation maison Nice : le devis sans suivi de chantier peut coûter cher
Rénover une maison, une villa ou un appartement à Nice ne consiste pas à redistribuer les pièces. Réseaux anciens, contraintes de copropriété, forte exposition solaire…
Rénovation maison à Beaune : pourquoi refaire la cuisine trop tôt peut coûter cher
Pour une rénovation de maison à Beaune, le risque le plus coûteux consiste à commencer par les pièces les plus visibles. Une cuisine ou une salle de bains neuve devra parfois être…
