Rénovation maison à Vitré : isoler et ventiler avant de refaire la cuisine

Une rénovation de maison à Vitré se prépare d'abord par un diagnostic de l'existant : humidité, toiture, murs, réseaux, ventilation et structure. Cette étape distingue les travaux…

Par 8 min de lecture

Devis gratuit · Cuisine

Comparez plusieurs devis pour votre projet

Décrivez vos travaux en deux minutes : des professionnels de votre secteur vous recontactent. Sans engagement.

Demander mon devis gratuit

GratuitSans engagement2 minutes

Un autre type de travaux ?
Rénovation maison à Vitré : isoler et ventiler avant de refaire la cuisine

Une rénovation de maison à Vitré se prépare d'abord par un diagnostic de l'existant : humidité, toiture, murs, réseaux, ventilation et structure. Cette étape distingue les travaux urgents de ceux qui relèvent du confort ou de l'aménagement, avant de consulter les professionnels avec un projet chiffrable.

Commencer par ce qui protège la maison

Dans une maison ancienne, une longère ou un pavillon, l'ordre des travaux conditionne le résultat. Traiter une salle de bains avant une fuite de couverture, refaire des doublages sur un mur humide ou poser des fenêtres étanches sans prévoir de ventilation oblige souvent à reprendre une partie du chantier.

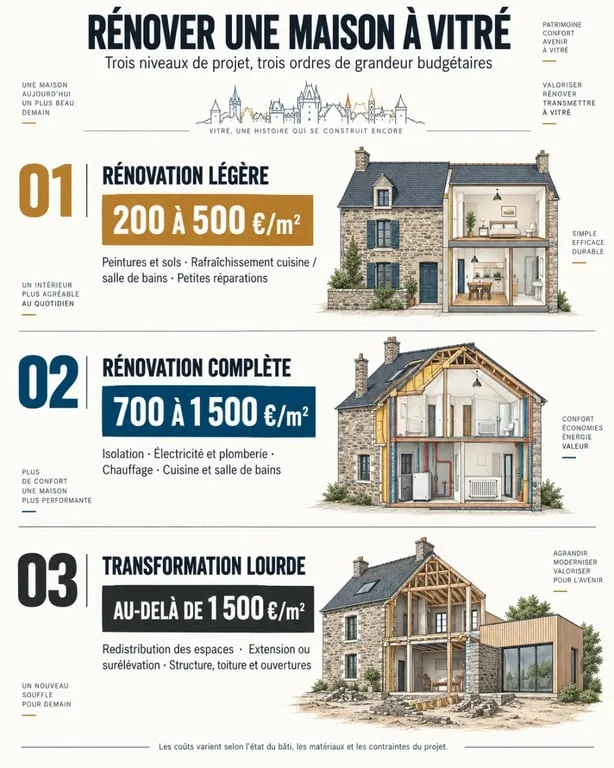

Infographie sur la rénovation maison Vitré avec les niveaux de travaux et budgets indicatifs
Infographie sur la rénovation maison Vitré avec les niveaux de travaux et budgets indicatifs

Diagnostiquer avant de distribuer les pièces

Une visite technique doit examiner la charpente, la couverture-zinguerie, l'état de la façade, les fissures, les planchers, l'assainissement et les arrivées de réseaux. Pour une ouverture dans un mur porteur, une modification de charpente, une extension ou une surélévation, une étude adaptée est nécessaire avant toute démolition. Les diagnostics amiante, plomb ou termites peuvent aussi être à prévoir selon l'âge du bien et la nature des travaux.

Le seuil d'humidité à ne pas franchir

Dans une maison en pierre, le bon réflexe n'est pas de rendre chaque paroi totalement étanche. Un mur ancien doit pouvoir évacuer l'humidité qu'il reçoit par capillarité ou par la pluie. Quand les parements, enduits, isolants et ventilation cessent de fonctionner ensemble, la vapeur d'eau peut condenser derrière un doublage : odeurs, moisissures et bois dégradés apparaissent parfois loin de la cause initiale. La solution se décide après lecture du mur, des joints et des soubassements, avec des matériaux compatibles.

Définir un programme cohérent, du bâti aux finitions

Une rénovation complète associe souvent gros œuvre, second œuvre et aménagement. L'objectif est de regrouper les interventions qui nécessitent des démolitions ou des reprises de réseaux avant les finitions.

Niveau de projetTravaux généralement concernésBudget indicatif
Rénovation légèrePeintures, sols, menues réparations, rafraîchissement200 à 500 € par m²
Rénovation complèteRéseaux, isolation, chauffage, menuiseries, pièces d'eau, redistribution700 à 1 500 € par m²
Finition haut de gamme ou transformation lourdeMatériaux spécifiques, structure, extension, agencement sur mesureAu-delà de 1 500 € par m²

Ces ordres de grandeur concernent la fourniture et la pose ; ils varient avec l'état du bâti, l'accès, les reprises structurelles, les équipements choisis et les finitions. L'échafaudage, les évacuations de gravats, les études et certains raccordements doivent être clairement identifiés dans le devis.

Les postes à arbitrer ensemble

  • Toiture, façade, étanchéité et traitement des joints avant les travaux intérieurs ;
  • isolation des combles, murs ou planchers, accompagnée d'une ventilation dimensionnée ;
  • électricité, plomberie, chauffage et VMC avant la fermeture des cloisons ;
  • fenêtres, portes, baies vitrées et fenêtres de toit en cohérence avec l'enveloppe ;
  • cuisine, salle de bains, escalier, cloisons, plâtrerie et revêtements en dernier.

Prévoir budget, délais et autorisations à Vitré

Une rénovation simple et partielle peut durer 3 à 4 semaines. Pour une maison de 100 m² à Vitré, un délai moyen de 3 mois est souvent retenu pour un projet plus étendu, hors aléas techniques, délais d'approvisionnement et démarches administratives. Une maison inhabitée simplifie la logistique ; en site occupé, il faut phaser les coupures d'eau, d'électricité et les pièces indisponibles.

Une déclaration préalable de travaux peut être exigée en cas de modification de façade, de remplacement de menuiseries changeant l'aspect extérieur, de création d'ouverture ou de travaux visibles depuis l'espace public. Cette démarche s'effectue avec le formulaire Cerfa n°13703. Avant signature, vérifiez les règles applicables auprès de la mairie de Vitré, notamment si le bien relève d'un périmètre protégé.

Pour les travaux énergétiques, un audit ou une évaluation préalable aide à prioriser l'isolation, le chauffage et la ventilation. Les aides et conditions d'éligibilité évoluent : consultez France Rénov' avant de signer un devis et vérifiez les qualifications RGE nécessaires.

Choisir le bon interlocuteur et sécuriser le chantier

Une entreprise générale réalise et coordonne plusieurs lots lorsqu'elle dispose des compétences requises. Le maître d'œuvre conçoit, consulte les entreprises et suit l'exécution ; l'assistance à maîtrise d'ouvrage aide le propriétaire à cadrer et piloter ses décisions sans se substituer aux entreprises. Le courtage en travaux met principalement en relation avec des artisans. Comparer ces rôles évite de payer une coordination que personne n'assume réellement.

Ce qu'un devis doit permettre de comparer

Demandez au moins deux ou trois propositions sur un même descriptif : surfaces, matériaux, marques ou performances attendues, préparation des supports, évacuation des déchets, délais, modalités de paiement et exclusions. Contrôlez l'assurance responsabilité civile professionnelle et la garantie décennale des entreprises pour les ouvrages concernés. Pour une opération importante, l'assurance dommage ouvrage mérite d'être examinée avant le démarrage.

À Vitré et dans les communes voisines, un professionnel disponible pour une visite préalable est souvent plus utile qu'un prix donné à distance. Préparez plans, photos, diagnostics, liste des priorités et budget plafond. À la réception, consignez par écrit les réserves éventuelles et leur délai de levée avant de solder les travaux.

FAQ

Quels travaux faut-il prioriser pour éviter d’aggraver l’humidité lors d’une rénovation à Vitré ?

Commencez par ce qui protège l’enveloppe : toiture, zinguerie, étanchéité, façades et traitement des joints. Ensuite seulement, traitez les doublages et l’isolation, car un doublage sur mur humide ou une ventilation sous-dimensionnée entraîne souvent condensation, odeurs et moisissures.

Comment savoir si un mur est humide avant de choisir l’isolation intérieure ?

Une visite technique doit analyser les soubassements, l’état des joints, les remontées capillaires et les zones de condensation éventuelle. Le choix des matériaux (isolant, pare-vapeur ou non, enduits) doit rester compatible avec le fonctionnement du mur ancien pour permettre l’évacuation de l’humidité.

Rénovation de maison : que doit inclure un diagnostic avant de dessiner le plan des travaux ?

Il faut vérifier toiture/charpente, réseaux, planchers, fissures, assainissement et ventilation, ainsi que la structure et la capacité des éléments porteurs. Selon l’âge du bien et la nature des interventions, des diagnostics amiante, plomb ou termites peuvent aussi être nécessaires.

Faut-il une déclaration préalable ou un permis de construire pour des travaux de menuiseries et de façade ?

Une déclaration préalable peut être exigée si vous modifiez l’aspect extérieur, remplacez des menuiseries visibles depuis l’espace public, créez une ouverture ou travaillez en façade. Avant signature des devis, vérifiez les règles auprès de la mairie de Vitré, notamment en périmètre protégé.

Quels délais et quelles contraintes de chantier prévoir pour une maison occupée à Vitré ?

Une rénovation partielle peut durer environ 3 à 4 semaines, tandis qu’un projet plus étendu est souvent planifié autour de 3 mois pour une maison de 100 m², hors aléas. En site occupé, il faut phaser les coupures d’eau/électricité et organiser l’accès aux pièces pendant les reprises de réseaux et les travaux de fermeture.

Comment comparer des devis et sécuriser la responsabilité des entreprises ?

Demandez au moins deux ou trois offres sur le même descriptif (surfaces, matériaux, performances, évacuation des déchets, délais, modalités de paiement et exclusions). Vérifiez la responsabilité civile professionnelle, la garantie décennale pour les ouvrages concernés, et examinez l’opportunité d’une assurance dommage ouvrage pour les chantiers importants.

Votre projet : cuisine

Ne vous fiez ni aux moyennes ni aux promesses : le seul chiffre qui vaut est celui établi pour votre logement. Comparez plusieurs devis, gratuitement et sans engagement.
